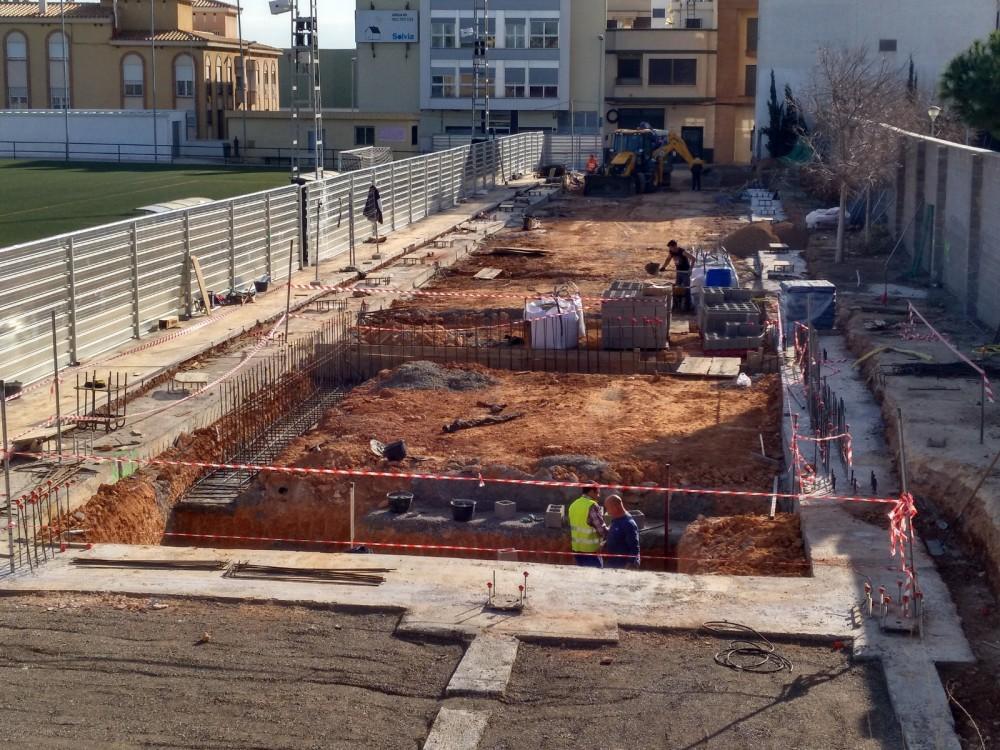

El CJC dóna la raó a Almassora per l'abandó infundat de les obres del trinquet per la contractista

Tiempo de Lectura: 3 minutos, 2 segundos

Noticias Relacionadas

L’empresa va sol·licitar la resolució en haver-se posat de manifest circumstàncies no previstes i va retirar material auxiliar, el quadre de l'energia elèctrica i va lliurar les claus

Castellón Información

El ple del Consell Jurídic Consultiu (CJC) de la Comunitat Valenciana va aprovar ahir per unanimitat el dictamen favorable a l'Ajuntament d'Almassora per a la resolució del contracte administratiu de les obres del trinquet “per causa imputable a l'empresa contractista”. El CJC entén que “procedeix que l'Alcaldia acorde la resolució del contracte” formalitzat el 8 de novembre de 2017 i que “comportarà la confiscació de la totalitat de la garantia definitiva constituïda en el seu moment per la mercantil”.

Aquesta part dóna la raó a Almassora en el conflicte amb l'empresa Terra de Granada S.L. en considerar que la sol·licitud de la mercantil de resoldre el contracte adjudicat “és infundada, que no existeixen circumstàncies imprevistes en el projecte d'obres que es va adjudicar” i que ara “el contractista considera inviable econòmicament al percatar-se de la repercussió de la rebaixa que va oferir en el seu moment de l'11,33% del pressupost de licitació”.

L'alcaldessa, Merche Galí, va aprovar el projecte amb un pressupost base de licitació (IVA inclòs) per import de 899.526,48 euros en la seua resolució de 9 d'agost de 2017 i va aprovar l'expedient de contractació amb les clàusules administratives i el plec de condicions tècniques per a iniciar el procés de licitació pública. Després de la publicació dels corresponents anuncis es van presentar tres empreses i la mesa de contractació va proposar l'adjudicació a la signatura que havia realitzat l'oferta econòmica més favorable.

L'adjudicació del contracte del principal projecte de la Regidoria d'Esports, a càrrec de Xavier Trenco, es va produir el 30 d'octubre de 2017 per un import de 659.181,92 euros més IVA per 138.428,20 euros i la formació va tenir lloc el 8 de novembre “acceptant l'empresa contractista complir el contracte adjudicat en totes les seues parts”, entre unes altres, un termini d'execució de nou mesos.

“El representant de l'empresa contractista va sol·licitar la resolució del contracte d'obres, en escrit de 19 de març de 2018, en haver-se posat de manifest circumstàncies no previstes en el projecte contractat”, assenyala el CJC. La contractista va retirar el material auxiliar de les obres, va desmuntar i va retirar el quadre de l'energia elèctrica de l'obra i va lliurar el joc de claus del clos, segons apunta el mateix document.

La direcció de l'obra va emetre informe el 26 de març per a considerar que “no existeix cap circumstància imprevista després d'haver realitzat una baixa de l'11,33%, ressaltant que la paralització afecta a tot el projecte, del que solament s'ha executat un 12,15%”. Per açò, l'alcaldessa va requerir a l'empresa la represa de les obres i el desenvolupament normal del contracte “amb l'advertiment que en el cas de no atendre el requeriment es procediria a iniciar els tràmits oportuns per a resoldre el contracte adjudicat”. Després d'una nova negativa del contractista, l'Alcaldia va obrir el procediment advertit.

L'empresa es va oposar amb els mateixos arguments a la resolució culpable del contracte d'obres i no va comparèixer al tràmit d'audiència habilitat. Per tant, la instructora i la Secretaria municipal entenen, en el seu informe conjunt de 5 de juny, que procedeix resoldre el contracte per causa imputable a l'empresa contractista, la qual cosa comporta la confiscació de la garantia definitiva constituïda. Així, un dia després, l'alcaldessa va signar el decret per a sol·licitar l'informe del CJC, que ahir va resoldre a favor de l'Ajuntament d'Almassora.
